lundi 9 novembre 2009

JOUR 42

Semaine 44 est passé sans voir personne, idem pour semaine 45, c'est seulement ce matin que le terrassier est venu.

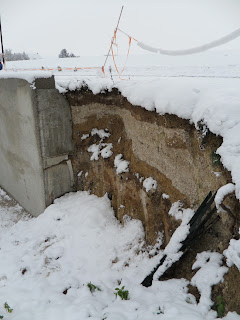

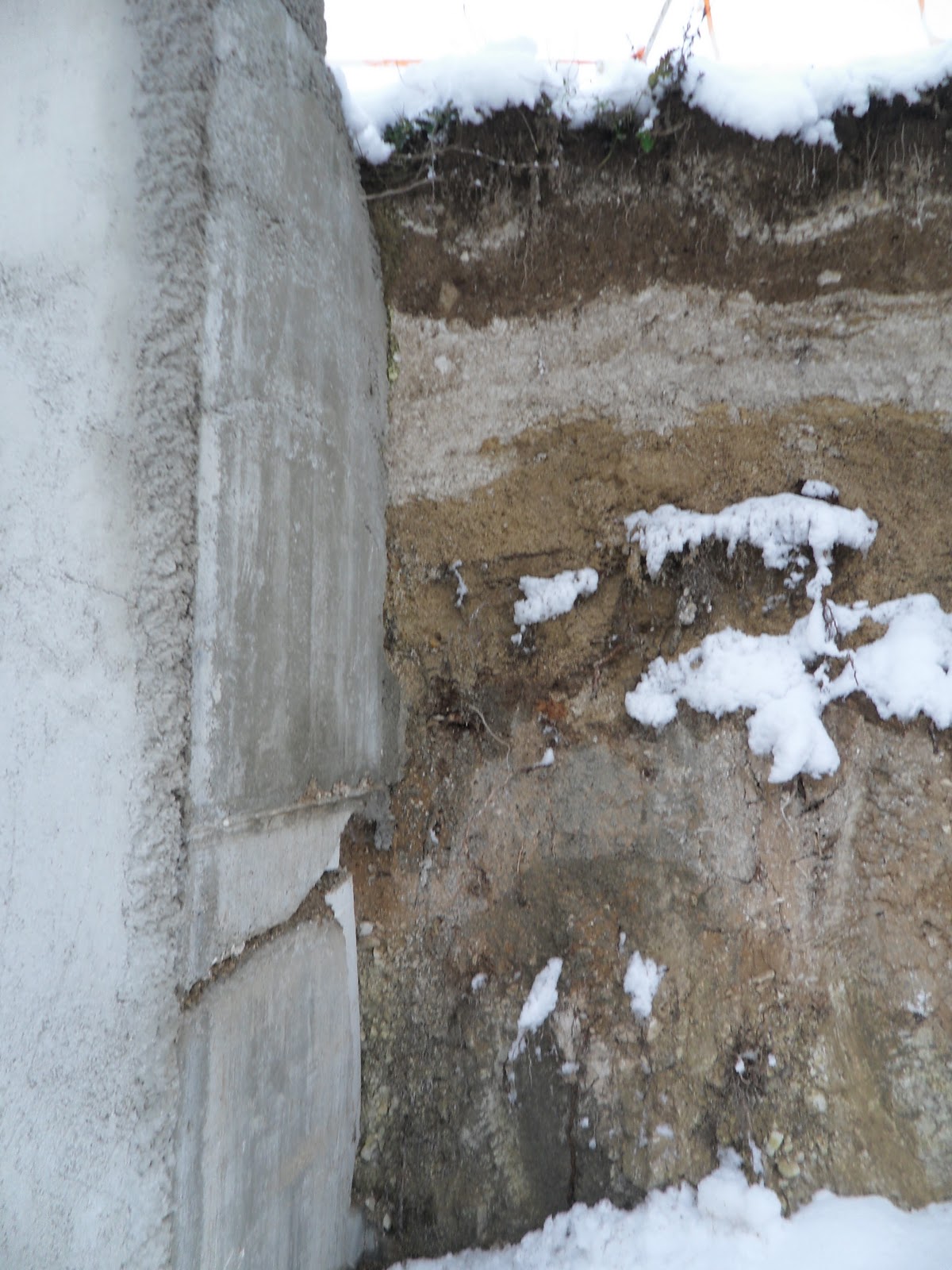

Je suis allé les voir (ils sont deux). Ils étaient entrain de finir la tranchée du milieu (cf posts précédents) à la pioche. Il me disent que normalement ce n'était pas prévu, mais que le conducteur de travaux leur a dit que nous avions téléphoner de partout pour qu'ils la finissent comme nous voulions. Deux points à éclaircir : 1 nous n'avons téléphoner qu'au CDT, et 2 c'est simplement parce que c'est lui qui nous a dit pour la tranchée quand nous lui avons posé la question. M'enfin pas grave, c'est leur problème pas le mien. Tant que la maison tient debout à la fin, c'est tout ce qui compte.
Ils m'ont expliqué qu'ils devait avoir le béton l'après-midi, et qu'ils monterais le sous-sol à partir de vendredi. Ils en auront pour au-moins deux semaines. Après il se passera trois jours où ils ne viendront pas et où nous pourrons posé l'espèce de "papier bulle" que le CDT nous a fait acheter.
Apparement, les toupies de bétons ont eu beaucoup de mal sur notre chemin de chantier, ils en ont même renversé. Mais en même temps, ils le savaient que le terrain est en pente, ça n'est plus un secret de polichinel.

lundi 26 octobre 2009

Jour 28

Première réunion de chantier.
Normalement elle était prévue vendredi (depuis lundi dernier), mais le matin du rendez-vous, il s'est rendu compte qu'il ne pouvais pas venir. Elle a donc été placée aujourd'hui à 16h.
16h20, Monsieur M arrive.
Nous avons évoqué les épisodes précédent concernant la maison (voir posts précédents), il nous a annoncé que les fondations seront coulées la semaine prochaine, puis nous lui avons posées quelques questions que nous nous posions.
Il nous a enfin conseillé de réalisé le décapage devant la maison, en même temps vaut mieux car comment ils vont entrer dans la maison, vu qu'elle est enterrée.

Il faudra que l'on fasse attention car le terrassier a commencé la tranchée du milieu pour les fondations, le conducteur de travaux nous a assuré qu'elle irai de part en part.

mercredi 21 octobre 2009

Jour 23

Début des fondations :

jeudi 15 octobre 2009

Quelques aventures....

Après presque deux semaines de nuit sans sommeil, le chantier a repris.

Je m'explique. Il y a une semaine, le terrassier et le conducteur des travaux nous laissent entendre qu'ils ont déjà un peu plus d'un mètre et qu'ils doivent encore en faire autant (1,84 m). Ils disent que ce n'est pas normal d'enterrer une maison de cette manière. Ils nous suggère de négocier avec le maire, qu'il fasse une lettre pour que l'on puisse remonter la maison.
Le samedi je me rend à la mairie mais forcément il n'était pas là avant au moins huit jours. En désespoir de cause je contact la personne de la DDEA qui a instruit notre dossier de permis de construire pour savoir quelles sont nos alternatives, il me répond, le règlement, c'est le règlement (précédemment cité dans l'un des posts). Je lui demande alors si on ne pourrais pas imaginer de demander l'autorisation des autres colotis comme pour la division parcellaire. Il me dit que c'est une modification de règlement de lotissement et qu'il y en a pour au moins deux mois sinon plus et que pendant ce temps là le chantier doit être arrêter.
Bref, dégoûtée !!!

Finalement, mardi belle maman appel le maire qui viens voir le chantier mercredi, il lui dit que effectivement ce n'est pas possible et il va à la dde. Il en reviens et lui annonce qu'il y a la solution de la demande de modification du règlement avec une lettre de motivation argumentée sur laquelle il sera INTRAITABLE. Il nous propose de mettre la maison à un mètre en dessous du niveau de la route. (tu vois quand on ne s'énerve pas, on y arrive, tu vois...).
Le soir même je me rend chez la voisine pour lui expliquer et mesurer la hauteur de la dalle.
En rentrant Thierry et sa maman ont fait le calcul et en fait avec la proposition du maire nous ne devrions gagner que 60 cm.

Hier enfin nous voyons débarquer le terrassier qui tout en réparant son tractopelle me dit qu'il eu le conducteur de travaux une heure avant et qu'il a ordre de continuer.
Moment de panique.
J'appelle le chef des travaux qui me dit que si je veux attendre l'autorisation il faut que j'envoie un recommandé pour interrompre les travaux eu que cela risque de nous coûter des sous pour la modification du permis. Je doit réfléchir et donner ma réponse le soir même au terrassier pour lui dire s'il reviens le lendemain ou pas.
Moment d'énervement et conférence téléphonique avec Evelyne et Thierry. Finalement nous ne changerons rien. Cela ne sert à rien de perdre notre temps, notre argent et notre santé pour 60 cm.

Merci pour votre aide messieurs le maire et de la dde, je saurais m'en souvenir. Quant à vous messieurs le terrassier et conducteur des travaux gardez vos remarques et suggestions pour vous!!!!!

Demain, nous allons faire partir la "confirmation de réalisation des travaux préparatoires", ainsi que la "mise à jour des informations cadastrales"

mercredi 7 octobre 2009

Livraison de matériel

Du matériel pour les fondations est arrivé aujourd'hui

vendredi 2 octobre 2009

4e jour...

Le tractopelle n'est toujours pas réparer. Il faut qu'ils commandent une pièce qui n'arrivera que milieu de la semaine prochaine. Mais bon, ils disent qu'ils seront dans les temps.
Apparemment, le conducteur de travaux nous conseille de négocier avec le maire, pour voir si nous pouvons tout de même mettre la maison au niveau du rez-de-chaussée de la route plutôt que de l'enterrer de 1 mètre, il trouve ça franchement débile.

Nous avons reçu la copie de la déclaration d'ouverture de chantier.

jeudi 1 octobre 2009

3e jour...

Le réparateur est venu, ils y ont passé la journée et toujours rien...

Nous avons reçu l'appel de fonds ''ouverture chantier'', l'Acte de Cautionnement Solidaire délivré au titre de la Garantie de Livraison à Prix et Délais Convenus, ainsi que l'Attestation d'Assurance au Contrat Dommage Ouvrage.
